2021年8月28日22时30分,镇海炼化1#POX装置氢气合格并网,标志着检修三分公司圆满完成该装置停工检修改造任务。

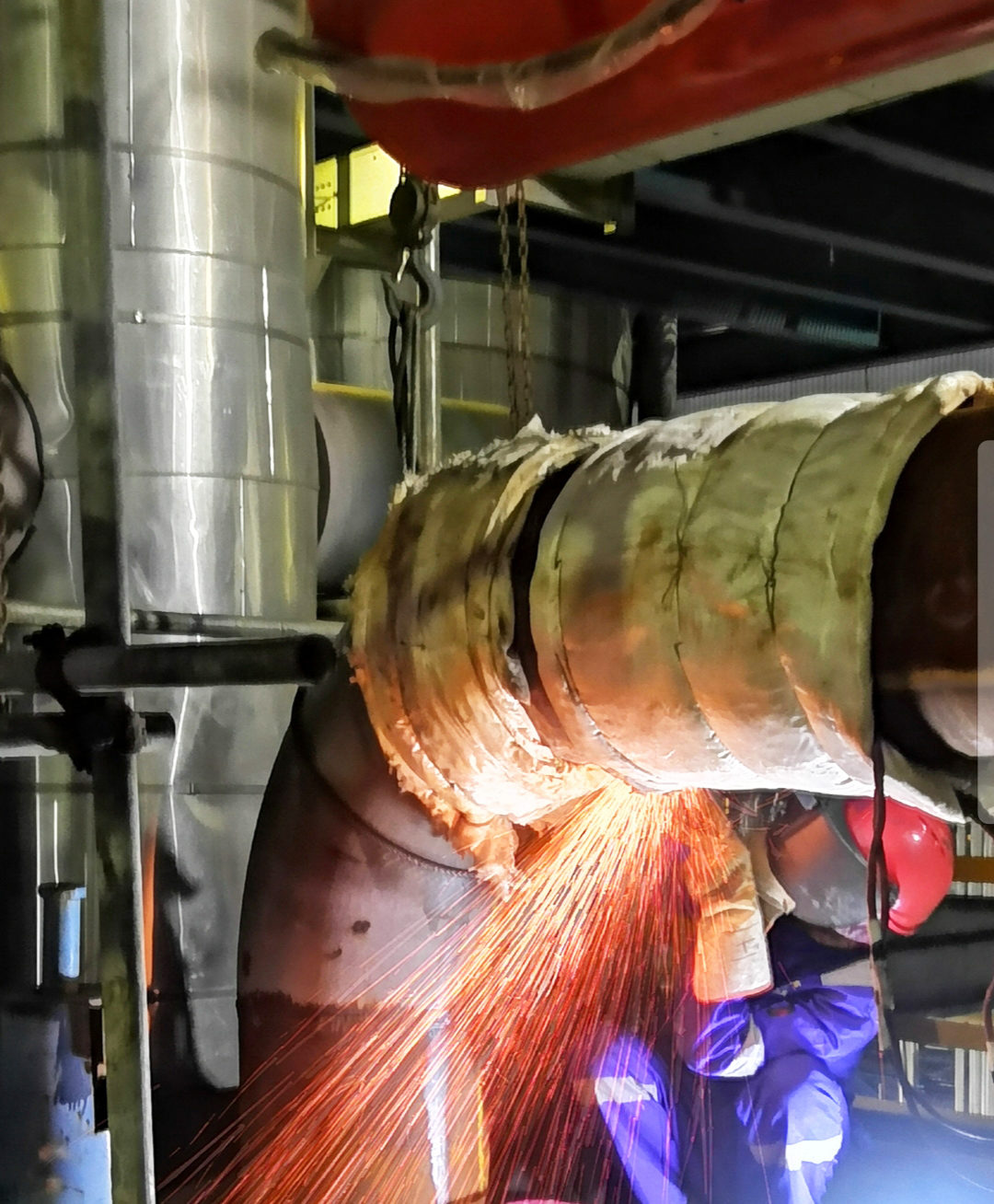

1#POX装置检修改造自7月17日停工至8月28日氢气并网,历时43天。静设备专业主要工作包括38台换热器、6台空冷、5台反应器、62台过滤器、12台塔器、26台容器、232台阀门检修以及14000吋工艺管道改造,涉及试压包100余个。在检修过程中,检修三分公司协同项目部各专业秉承公司“做成”文化,克服检修工期短,台风、高温、疫情等不利因素,以及填平补齐子项变换系统压差优化项目材料到货晚等困难,通过优化施工工序、突击补充焊工力量、调整拍片方案和每日加班加点,如期完成检修改造任务,并于8月18日顺利交回运行部。目前,1#POX装置氢气已合格并网,转入正常维护保运。
