2021年2月中旬,中金石化重整装置满负荷投料运行正常,产出产品合格,标志着本次重整混合进料换热器抢修圆满完成。
1月29日,中金石化重整装置人员在开工过程中发现重整混合进料换热器运行存在异常,经过多次排查和测试后,决定在2月5日对其进行更换并改造。重整装置混合进料换热器是中金石化的心脏设备,其运行状态直接影响到中金石化整个产品线。得知此情况后,化工区分公司高度重视,立即组织人员进行跟踪,提前介入到换热器更换的施工方案策划中,并全力组织抢修力量,确保无缝衔接后续施工。
本次重整混合进料换热器更换涉及的两台绕管吊装重量分别为240吨和260吨,相关管道施工量约1200寸吋,钢结构重量6吨,吊装难度极大。且抢修恰逢春节期间,机具和施工人员的组织极为困难,既要争分夺秒,又要安全高质。面对诸多不利因素,化工区分公司各级人员迎难而上,各司其职,从换热器吊装的位置勘测、地面处理、起重转运路线策划、平台拆装复位,到设备模拟拆除安装、每道焊缝焊接安装,以及管件倒运、检测方案制定,与业主方、各施工方进行反复论证和推敲,本着最优质、最效率、最安全、最经济的原则,确定最终施工网络,并逐一落实实施。

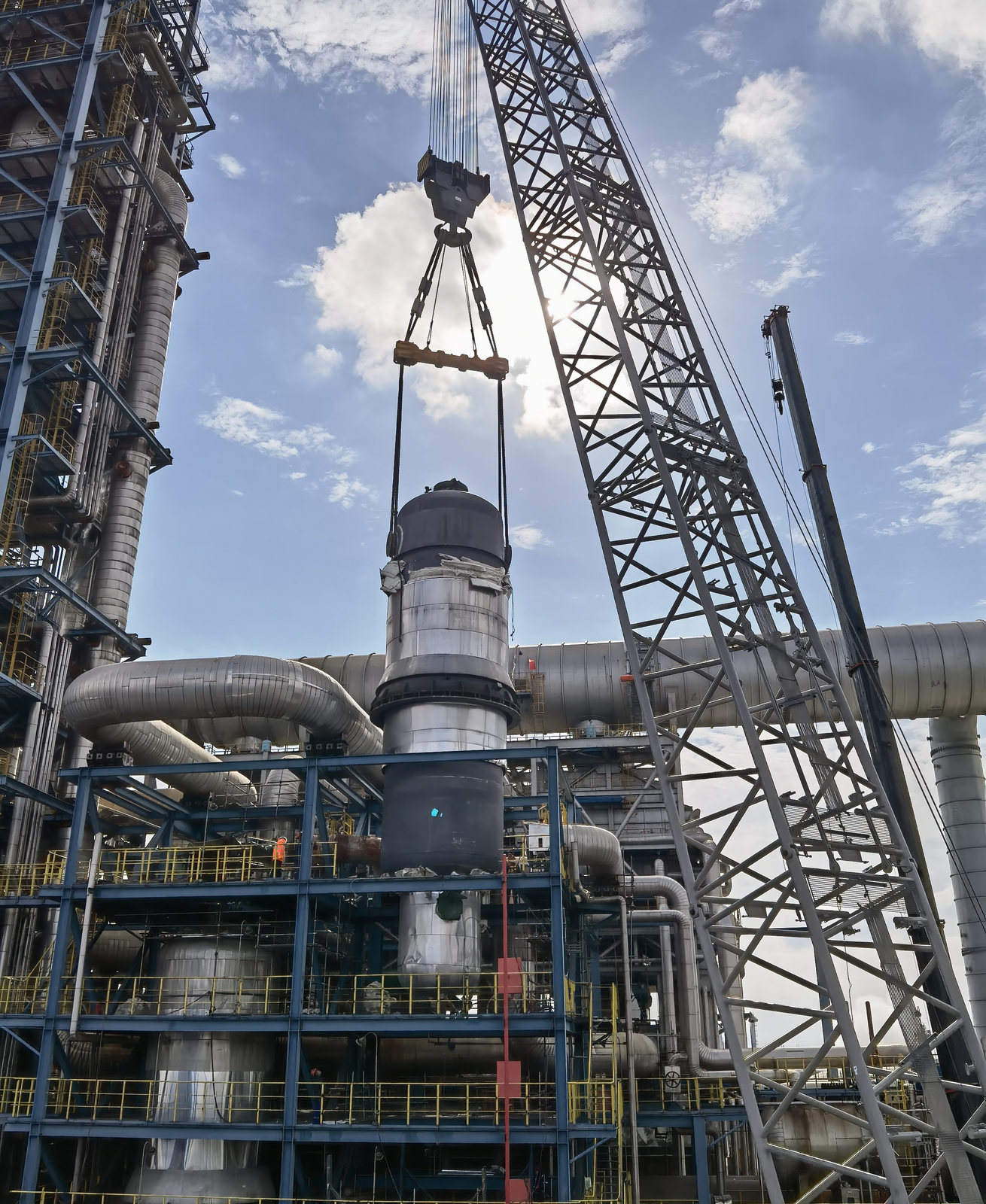

2月7日,一切准备工作就绪,500T吊机进场稳抓地面,800T履带吊吊臂直击蓝空。旧换热器随起重哨响高高拔起,新换热器应吊机轰鸣完美落位,奋力的建安人秉承“做成”的信念,用焊花点燃新年烟花,用榔头敲响新年钟声。各兄弟单位纷纷驰援,公司领导多次前往现场慰问,各项后勤保障温暖人心。2月14日晚20点,随着最后一颗螺栓力矩紧固完成,历经10天10夜的检修顺利落幕,设备顺利交付装置开工,比计划提前2天。
2月17日,中金石化重整装置开始投料,各装置陆续产出合格产品,抢修成果得到完美印证,得到了中金石化的高度赞许。
文章作者:董德斌
文章出处:化工区分公司
